ГЛАВМОССТРОЙ при МОСГОРИСПОЛКОМЕ ТЕХНИЧЕСКОЕ УПРАВЛЕНИЕ УКАЗАНИЯ ВСН-119-75 Москва - 1976 Ордена Ленина Главное
управление по жилищному и гражданскому строительству в г. Москве ГЛАВМОССТРОЙ при МОСГОРИСПОЛКОМЕ ТЕХНИЧЕСКОЕ
УПРАВЛЕНИЕ УКАЗАНИЯ ВСН-119-75 Москва - 1976 Настоящие
«Указания» разработаны на основании результатов научно-исследовательских работ
по технологии герметизации стыков при ремонте полносборных зданий и опыта
работы организаций УКБС Главмосстроя и Главмосжилуправления. Они составлены в
соответствие с требованиями «Указаний по герметизации стыков при монтаже
строительных конструкций» (СН-420-71) применительно к специфике ремонта стыков
в Московском строительстве. «Указания» составлены лабораторией герметизации зданий НИИМосстроя (инж. Егорова И. А., Зонтов А. Ю. Щипанов А. И.) и согласованы с УКБС Главмосстроя, МосжилНИИпроектом, Главмосжилуправлением, Мосгоркомом профсоюза рабочих строительства и промстройматериалов и Горсанэпидемстанцией.
I. ОБЩИЕ ПОЛОЖЕНИЯ1.1. Настоящие
«Указания» содержат требования, предъявляемые к производству
работ по герметизации стыков наружных стен и оконных (балконных) блоков при
ремонте полносборных зданий с использованием герметика АМ-0,5. 1.2.
Герметизацию стыков и оконных (балконных) блоков должны выполнять рабочие,
прошедшие специальное обучение, имеющие удостоверение на право производства
герметизационных работ. 1.3. Для
герметизации стыков и оконных (балконных) блоков должен применяться герметик
АМ-0,5 по своим физико-механическим свойствам, удовлетворяющий требованиям
технических условий ТУ 84-246-71. 1.4. Объем ремонтных работ по герметизации стыков и оконных блоков
устанавливается сметной документацией и до начала работ фиксируется на схемах
фасадов дома представителями строительной организации и ЖЭКа.
1.5.
Герметизация стыков и оконных (балконных) блоков производится с самоподъемных
электрифицированных люлек или с автовышек. 1.6. Каждая партия
тиоколового герметика АМ-0,5 должна сопровождаться паспортом
завода-изготовителя. Перевозить и хранить герметик необходимо в заводской
упаковке согласно СНиП I-В.15-69 «Материалы и
изделия на основе полимеров». Складирование его должно производиться в сухих,
закрытых и вентилируемых помещениях в соответствии с требованиями технических
условий. Срок хранения тиоколового герметика в заводской таре - 12 месяцев.
После истечения срока хранения герметика необходимо провести лабораторные
испытания данной партии герметика на соответствие требованиям технических
условий. II. ГЕРМЕТИЗАЦИЯ СТЫКОВ И ОКОННЫХ (БАЛКОННЫХ) БЛОКОВ ТИОКОЛОВЫМ ГЕРМЕТИКОМ АМ-0,52.1. Перед
началом герметизации необходимо произвести осмотр стыков. Результаты осмотра
заносятся в «Журнал контроля качества производства работ по заделке и
герметизации стыков полносборных зданий» с приложением пофасадной схемы. 2.2.
Потрескавшийся и отслаивающийся раствор, а также герметик необходимо удалить,
поверхность кромок стыков - очистить от краски и загрязнений, зазоры в стыках -
уплотнить гернитовыми прокладками или смоляной паклей. 2.3.
Поверхность кромок стыков в момент герметизации должна быть в сухом состоянии.
Вести герметизацию во время дождя, снегопада, а также при мокрой поверхности
кромок - запрещается. 2.4. Перед
нанесением герметика поверхность кромок в стыках необходимо обезжирить
бензином, сольвентом или растворителем марки Р-4. 2.5. При
нанесении герметика по раствору на раствор наклеивается полимерная лента с
липким слоем (МРТУ 6-05-Ш-6-68) шириной 20-40 мм или аналогичным по свойствам
материалом (рис.
1). Рис.

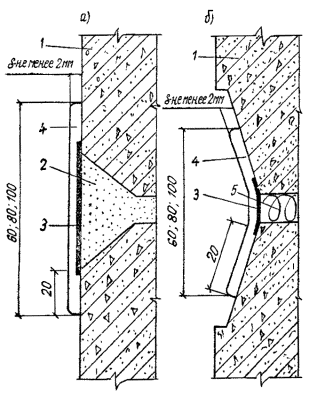

1. Герметизация стыков тиоколовым герметиком АМ-0,5: а) по жесткому основанию; б) по упругому
основанию 1 - кромки панелей или стеновых блоков; 2 -
заделка строительным раствором; 3 - самоприклеивающаяся полимерная лента; 4 -
герметик АМ-0,5; 5 - смоляная лента 2.6. Тиоколовый
герметик АМ-0,3 - двухкомпонентный, дозирование и перемешивание компонентов
производятся на месте работ небольшими порциями, которые следует израсходовать
в течение 1-3 часов. Герметизирующая паста белого цвета (А-0,5) и отверждающая паста
№ 30 черного цвета поставляются заводом-изготовителем комплектно в весовой
дозировке согласно паспорту на каждую партию герметика. Нарушать дозировку,
приведенную в паспорте запрещается. 2.7.
Перемешивание компонентов герметика АМ-0,5 ведется с помощью механизма для его
непрерывного дозирования и перемешивания или электросверлилки. Перемешивание
электросверлилкой производится в ведрах и продолжается 8-10 мин. до получения
однородной массы. При перемешивании герметика электросверлилку необходимо перемещать
от центра ведра к краям и обратно. 2.8.
Запрещается перемешивать герметик вручную и разбавлять его растворителями. 2.9. Герметик
АМ-0,5 наносится на поверхность стыков по периметру оконных (балконных) блоков
калибровочным шпателем или пневмошприцем. Толщина полосы АМ-0,5 на поверхности
стыков должна быть не менее 2 мм. Полоса герметика должна заходить на кромки
панелей не менее чем на 20 мм, иметь гладкую поверхность и ровные края (см. рис. 1). 2.10. Герметизация
оконных (балконных) блоков по периметру и подоконных сливов производится
тиоколовым герметиком АМ-0,5 с соблюдением требований настоящих «Указаний». 2.11. Для
производства работ по герметизации стыков тиоколовым герметиком АМ-0,5
рекомендуется применять оборудование и инструменты, технические характеристики
которых приведены в приложении. III. ПРОИЗВОДСТВО РАБОТ В ЗИМНЕЕ ВРЕМЯ3.1. Работы по
герметизации стыков и оконных блоков герметиком АМ-0,5 выполняются при
температуре не ниже –20 °С. 3.2. Кромки
панелей должны быть очищены от снега и наледи. 3.3. Хранение и
перемешивание герметика АМ-0,5 должно производиться в отапливаемом и хорошо
вентилируемом помещении при температуре от +15 до +20 °С. 3.4. Перед
нанесением на поверхность стыков герметик АМ-0,5 подогревается в электрошкафах,
устанавливаемых непосредственно в фасадных люльках. Температура герметика
должна быть в пределах +25 - +30 °С. IV. КОНТРОЛЬ КАЧЕСТВА ГЕРМЕТИКА АМ-0,5 И ВЫПОЛНЕНИЯ РАБОТ ПО ГЕРМЕТИЗАЦИИ СТЫКОВ4.1. Работы по
герметизации стыков должны выполняться под пооперационным контролем
технического персонала строительного управления (участка) и периодическим
контролем лаборатории. 4.2. Выполнение
герметизационных работ фиксируется в «Журнале контроля качества производства
работ по заделке и герметизации стыков полносборных зданий» и отмечается
посменно на фасадных схемах герметизации стыков. 4.3. Контроль
качества работ по герметизации стыков АМ-0,5 осуществляется пооперационной
проверкой: качества
подготовки поверхностей кромок в стыках; температуры
герметика; толщины полосы
и прямолинейности кромок герметика на стыках; правильности
дозировки и тщательности перемешивания герметика. 4.4.
Строительная лаборатория должна производить контроль проверки качества герметика
АМ-0,5, предусмотренные ТУ 84-246-71. 4.5. Герметик АМ-0,5 по своим физико-механическим свойствам должен
соответствовать требованиям ТУ 84-246-71 «Мастики тиоколовые строительного
назначения».
4.6.
Предел прочности при разрыве герметика АМ-0,6 определяется величиной разрушающего
усилия, воздействующего на шов герметика между двумя бетонными зубиками (марка
бетона - не менее 200). Образов для
испытания герметика состоит из двух бетонных кубиков размером 50 ´ 50 ´ 50 мм, между которыми
расположен шов двояковогнутого поперечного сечения из герметика длиной 50 мм,
высотой 20 мм, шириной в узкой частя профиля 2 ± 0,5 мм. Образец помещается
в специальные захваты, закрепленные в зажимах разрывной машины (типа РМИ-5). 4.7.
Относительное удлинение при разрыве герметика АМ-0,5 определяется одновременно
с его пределом прочности при разрыве. Для этого у образца, помещенного в
захваты разрывной машины, измеряют расстояние между бетонными кубиками с
точностью до 1 мм. После чего включают машину и измеряют длину образца в момент разрыва герметика. 4.8. Испытание
жизнеспособности герметика проводится при температуре +20 ±
5 °С, герметик наносится на обезжиренную бензином
любой марки металлическую, стеклянную или полиэтиленовую поверхность. Через
каждые 15-20 мин. шпателем производится размазывание герметика по поверхности
листа до того момента, когда герметик утрачивает способность намазываться на
поверхность листа. Это время и берется за показатель жизнеспособности
герметика. 4.9. Качество
герметизации стыков при ремонте полносборных зданий рекомендуется проверять
путем последующих контрольных испытаний на водонепроницаемость способом
дождевания стыков по методике НИИМосстроя (см. ВСН-100-74 Главмосстроя). V. ОБЕСПЕЧЕНИЕ БЕЗОПАСНОСТИ ПРИ ПРОИЗВОДСТВЕ РАБОТ5.1. При
производстве работ по герметизации стыков тиоколовым герметиком АМ-0,5
необходимо выполнять требования СНиП III-А-11-70 «Техника
безопасности в строительстве» разделы 2, 4, 8; «Указаний по пожарной
безопасности для рабочих и инженерно-технических работников Главмосстроя»,
«Правил пожарной безопасности при производстве строительно-монтажных работ»
(утвержденных ГУПО МВД СССР 26 марта 1888 г.), а также требования настоящих
«Указаний». 5.2.
Оборудование для перемешивания и нанесения герметика должно находиться в
исправном состоянии, его эксплуатация должна производиться в соответствии с
инструкцией по эксплуатации этого оборудования. 5.3. До начала
работ должны быть проверены заземления корпуса электрошкафа, исправность его
терморегулятора и изоляции проводов, у компрессора должен быть отрегулирован
предохранительный клапан, проверена правильность показаний манометра. 5.4. Подъемные
люльки могут быть допущены к эксплуатации только после их испытаний
статистической и динамической нагрузкой. О результатах испытаний должен быть
составлен акт. К работе на люльках допускаются специально обученные,
назначенные приказом по Управлению рабочие. При перемещении люльки нахождение
на ней людей, материалов и инструментов категорически запрещается. Рабочие
настилы на люльках зимой тщательно очищаются от снега и наледи. 5.5. Рабочие,
выполняющие работы по герметизации, должны быть обучены безопасным приемам
выполнения работ и иметь соответствующую группу по электробезопасности. До начала
герметизации стыков они должны быть проинструктированы по технике безопасности
на рабочем месте. 5.6.
Электрооборудование будки герметчиков должно быть заземлено, а по окончании
смены - выключено. 5.7. Работы по
герметизации стыков должны выполняться в соответствии с требованиями инструкции
по технике безопасности, разработанной администрацией и профсоюзным комитетом
строительной организации. 5.8. Перед
началом герметизации стыков и оконных блоков на рабочих местах должны быть
вывешены плакаты, разъясняющие безопасные способы выполнения операций, и
предупредительные надписи. Рис.

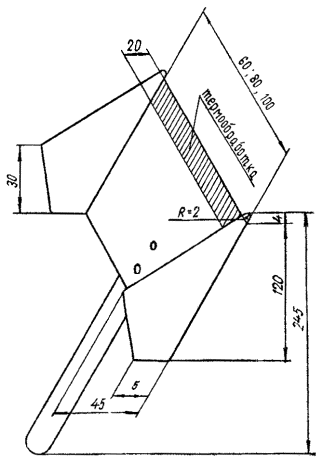

2. Калибровочный шпатель ПЕРЕЧЕНЬ Оборудования и инструментов для герметизации стыков и оконных блоков тиоколовым герметиком АМ-0,5
