|
МИНИСТЕРСТВО МОНТАЖНЫХ И
СПЕЦИАЛЬНЫХ УТВЕРЖДАЮ Заместитель министра монтажных 27 декабря 1979 г. ИНСТРУКЦИЯ Согласовано с Госстроем СССР. Письмо Госстроя СССР от 16 октября 1981 г. № 1-2164. Центральное
бюро Москва
1983 СОДЕРЖАНИЕ Инструкция содержит методику составления ППР, устанавливает
требования к исходным данным, составу, содержанию и оформлению ППР. С введением в действие
настоящей инструкции утрачивают силу "Указания по составлению и
утверждению проектов производства работ на монтаж внутренних
санитарно-технических устройств Инструкция разработана ГПИ Проектпромвентиляция.
1. ОБЩАЯ ЧАСТЬ1.1. Инструкция составлена в
дополнение к "Инструкции по разработке проектов организации строительства
и проектов производства работ" СН 47-74, утвержденной Госстроем СССР, в целях
отражения специфики монтажа внутренних санитарно-технических устройств. 1.2. Проекты производства работ
(ППР) разрабатывают в целях определения наиболее эффективных методов,
способствующих снижению себестоимости и трудоемкости монтажных работ, сокращению
их продолжительности, улучшению качества монтажа и обеспечению безопасности
труда. 1.3. Инструкция устанавливает
требования к составу, содержанию, порядку разработки и утверждения ППР. 1.4. ППР следует
разрабатывать с учетом применения прогрессивных методов и средств производства
работ, обеспечивающих высокое качество, минимальные продолжительность,
трудоемкость и стоимость.
2. ОСНОВНЫЕ ПОЛОЖЕНИЯ2.1. ППР - руководящий документ
для подготовки и производства работ по монтажу внутренних санитарно-технических
систем на конкретных объектах. 2.2. ППР по монтажу внутренних
санитарно-технических систем могут быть двух видов: полные и сокращенные. Полные ППР составляют в
случаях: а) сложных технических решений
санитарно-технических систем; б) большого объема
санитарно-технических работ (при сметной стоимости санитарно-технических работ
более 80 тыс. руб. для первого территориального района или более 5 тыс. м
трубопроводов); в) выполнения
санитарно-технических работ в крайне сжатые сроки или параллельно с выполнением
смежных работ; г) применения на объекте
уникального санитарно-технического или технологического оборудования,
связанного с санитарно-техническими системами; д) сложных, стесненных или
связанных с повышенной опасностью условий производства работ по монтажу
санитарно-технических систем. На все остальные объекты
составляют сокращенные ППР. ППР разрабатывают группы
подготовки производства монтажных организаций. Полные ППР могут разрабатывать
проектно-технологические и специализированные проектные организации - по заказу
монтажных организаций (за счет накладных расходов в строительстве монтажных
организаций). 2.3. Стоимость разработки ППР,
выполняемых проектными организациями, определяется по "Прейскуранту
стоимости разработки проектов производства работ по монтажу внутренних
санитарно-технических устройств". 2.4. Монтажная организация
передает проектной организации одновременно с заказом на разработку ППР
следующие материалы: утвержденное главным инженером
монтажной организации задание на разработку ППР, содержащее сведения об объеме и
сроках разработки; рабочий проект и сметную
документацию на объект в одном экземпляре; раздел проекта организации
строительства объекта, отражающий производство внутренних санитарно-технических
работ (при его наличии); утвержденный заказчиком и
генподрядчиком календарный план или директивный график строительства; строительный генеральный план
объекта (или выкопировку из него); монтажные чертежи. 2.5. Основные технические
решения, закладываемые в ППР, обсуждают на техническом совете монтажной
организации. 2.6. ППР может быть разработан
и утвержден поэтапно с выдачей в согласованные сроки монтажной
организации-заказчику отдельных частей. 2.7. ППР утверждает главный
инженер монтажной организации, видавшей задание на ППР, не поздней чем за два
месяца до начала монтажных работ. Перед утверждением принятые в
ППР сроки и основные решения по производству монтажных работ должны быть
согласованы монтажной организацией с генподрядной. ППР по монтажу внутренних
санитарно-технических систем в действующих цехах должен быть согласован с
дирекцией предприятия до утверждения. 2.8. Отступления от ППР в части
методов монтажа допускаются по согласованию с разработчиком. 2.9. При возникновении в
процессе работ изменений сроков, условий монтажа, обеспечения ресурсами и т.п.
монтажная организация вносит в ППР коррективы с проведением соответствующих
согласований. 3. ИСХОДНЫЕ ДАННЫЕ ДЛЯ РАЗРАБОТКИ ППР3.1. Исходные данные для
разработки ППР: утвержденное задание; рабочий проект и сметная
документация на объект; монтажные чертежи; раздел проекта организации
строительства объекта, отражающий производство внутренних санитарно-технических
работ (при наличии его); утвержденный заказчиком и
генеральным подрядчиком календарный план или директивный график строительства; строительный генеральный план
объекта или его элемент (при реконструкции и расширении промышленных
предприятий на строительном генеральном плане должно быть указано расположения
существующих инженерных сетей и коммуникаций (с выделением действующих), места
врезки новых сетей и коммуникаций в действующие, указаны проезды, используемые
монтажниками); сведения о количестве и типах
намечаемых к использованию монтажной организацией машин, механизмов и
транспортных средств; данные о предприятиях -
поставщиках трубных заготовок и изделий; сведения о сроках и порядке
поставки предусмотренного проектом санитарно-технического оборудования (или о
его замене); типовые технологические карты
на монтаж внутренних санитарно-технических устройств; действующие нормативные
документы; глава СНиП по правилам
производства и приемки работ санитарно-технического оборудования зданий и
сооружений; глава СНиП по технике
безопасности в строительстве; нормативные документы по
организации строительства; утвержденные общесоюзные или ведомственные
укрупненные показатели расхода материально-технических ресурсов; единые нормы и расценки на
монтажные работы (ЕНиР). 3.2. Задание на разработку ППР
должно быть составлено по форме 1 приложения
1. 4. СОСТАВ ППР4.1. В состав полного ППР
должны входить: пояснительная записка,
содержащая сведения об исходных данных проекта и обоснования принятых решений;
требования к строительной готовности объекты для производства монтажных работ; мероприятия по производству
работ и организации работ методом бригадного подряда на основе хозяйственного
расчета; указания по технике безопасности; мероприятия по пожарной
безопасности, предусматривающие порядок выполнения открытых огневых работ,
требования к размещению горючих и взрывоопасных материалов; мероприятия по
осуществлению контроля и оценки качества монтажных работ; основные технико-экономические
показатели ППР (форма 2 приложения 1); сводная ведомость трудовых
затрат и заработной платы (форма 3 приложения
1); календарный план производства
работ по объекту (форма 4 приложения

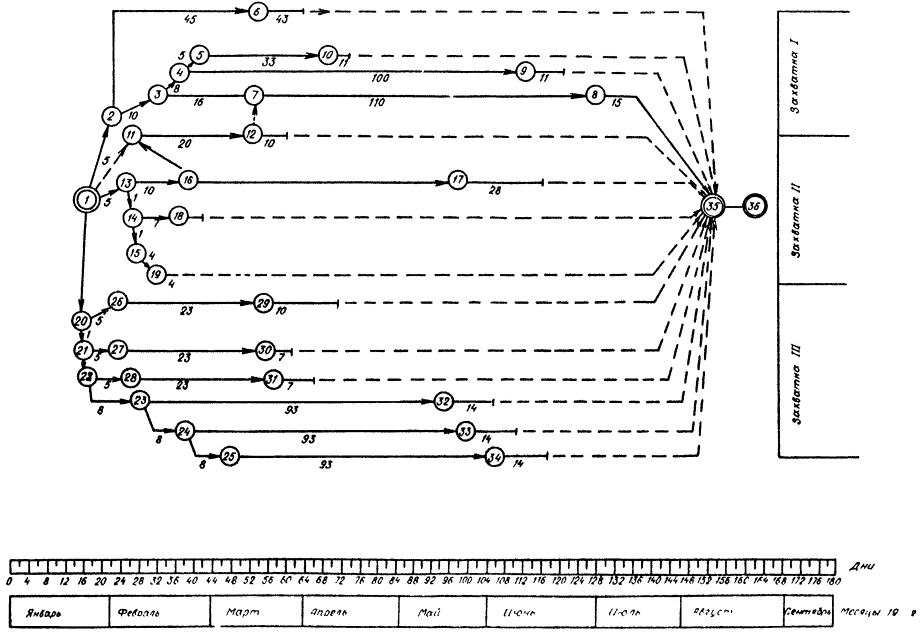

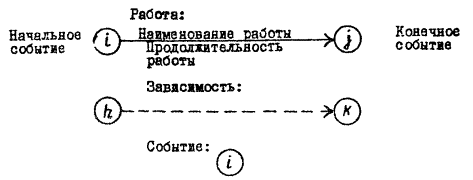

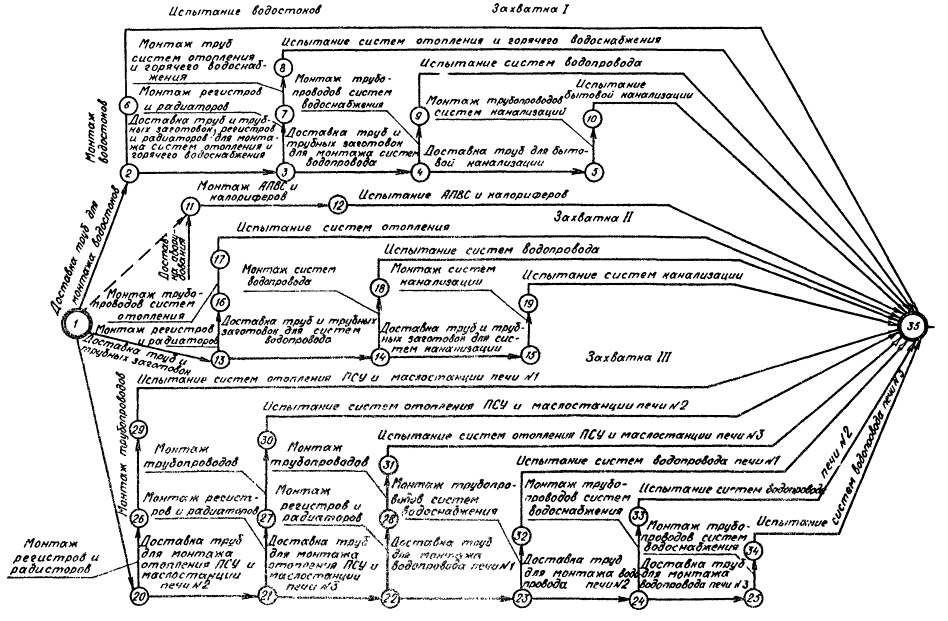

1) или локальный сетевой график (приложения
2 и 3); сводный график потребности в
рабочих кадрах по объекту (форма 5 приложения
1); график поставки
санитарно-технического оборудования на объект, (форма 6 приложения 1); график поставки
санитарно-технических трубных заготовок, узлов и изделий на объект (форма 7 приложения 1); ведомость основных и
вспомогательных материалов (форма 8 приложения
1); ведомости потребности в
инструменте, приспособлениях и механизмах, не учтенных в утвержденном наборе на
бригаду (форма 9 приложения 1); производственные калькуляции
трудовых затрат и заработной платы на монтаж внутренних санитарно-технических
систем (форма 10 приложения 1); элемент стройгенплана с
расположением приобъектных постоянных и временных транспортных путей, монтажных
кранов, складов, площадок для складирования санитарно-технического
оборудования, трубных заготовок, узлов и изделий, временных зданий и помещений
монтажной организации (производственных и административно-бытовых); типовые технологически корты на
монтаж внутренних санитарно-технических устройств, привязанные к местным
условиям; технологические карты на
сложные работы и на работы, выполняемые новыми методами, не предусмотренными
существующими типовыми технологическими картами. 4.2.
В состав сокращенного ППР должны входить: календарный план работ в виде
линейного графика; схемы производства основных
видов работ или перечень типовых технологических карт, примененных в проекте; краткая пояснительная записка,
содержащая указания по производству работ, технике безопасности и пожарной
безопасности. 4.3. По договоренности
организации - заказчика ППР с организацией-разработчиком в ППР могут быть
включены дополнительные разделы, не предусмотренные пп.
4.1 и 4.2 настоящей инструкции
(за дополнительную оплату). 5. МЕТОДИКА СОСТАВЛЕНИЯ ППР5.1. Перед составлением ППР
выполняют следующие подготовительные работы: сбор исходных данных (см. раздел 3); изучение рабочего проекта и
сметной документации; определение смежных строительно-монтажных
работ, выполняемых другими организациями до монтажа внутренних
санитарно-технических систем; ознакомление с объектом. 5.2. По окончании
подготовительных работ разрабатывают ППР в составе, предусмотренном пп. 4.1 и 4.2. 5.3. При рассмотрении
нескольких вариантов производства работ определяют экономическую эффективность
в соответствии с "Инструкцией по определению экономической эффективности
использования в строительстве новой техники, изобретений и рационализаторских
предложений" СН
509-78. 5.4. Раздел "Основные
технико-экономические показатели ППР" составляют по форме 2 приложения 1 настоящей инструкции. Сметную стоимость монтажных
работ определяют по смете, уточненной по монтажным чертежам; общее количество
монтируемых трубопроводов - по рабочим и монтажным чертежам; трудоемкость
монтажных работ - путем составления производственных калькуляций трудовых
затрат на основные работы по монтажу каждого вида внутренних
санитарно-технических устройств отдельно. Трудоемкость вспомогательных и
транспортных работ принимают в размере 30% трудовых затрат на основные
монтажные работы. Дневную выработку одного
рабочего в физическом выражении определяют делением количества трубопроводов на
трудоемкость монтажных работ, в денежном - делением сметной стоимости монтажных
работ на трудоемкость (приводится для организаций, не перешедших на
планирование по нормативной чистой продукций). Эти показатели определяют по
объекту в целом и отдельно по каждому виду внутренних санитарно-технических
устройств. Трудозатраты на монтаж одного метра трубопроводов определяют
делением трудоемкости монтажа каждого вида внутренних санитарно-технических
устройств на длину трубопроводов. 5.5. Производственные
калькуляции трудовых затрат составляют на каждый вид санитарно-технических
устройств. При составлении калькуляций следует пользоваться ЕНиР, ВНиР и
местными нормами, утвержденными в установленном порядке. Производственные
калькуляции должны быть отпечатаны на бланках нарядов (форма 10 приложения 1) с заполнением граф
4-8. Графы 9-11 используют для отметок о фактическом выполнении работ. 5.6. Трудоемкость монтажа
внутренних санитарно-технических устройств, определенную путем составления
производственных калькуляций, заносят в "Сводную ведомость трудовых затрат
и заработной платы", составленную по форме 3 приложения 1. 5.7. В ППР мероприятия по производству
работ должны содержать конкретные рекомендации о способах выполнения работ,
отдельных процессов и их последовательность. Методы производства работ
должны быть выбраны с учетом скорейшего и безопасного их выполнения,
максимального сокращения ручного труда, широкого использования средств
механизации. При реконструкции и расширении
промышленных предприятий ППР составляют с учетом особенностей производства
работ на действующих предприятиях, увязывают выполнение санитарно-технических
работ со смежными (строительными, электротехническими и др.), согласовывают со
всеми исполнителями работ и руководством предприятия. 5.8. В мероприятиях по
производству работ должны быть предусмотрены указания по осуществлению контроля
за качеством поступающих на объект заготовок и за качеством монтажных работ. 5.9. При составлений указаний
по производству работ следует использовать действующие типовые технологические
карты на монтаж внутренних санитарно-технических устройств. В отдельных случаях
может возникнуть необходимость в привязке некоторых типовых технологических
карт к конкретным условиям данного объекта. Привязка типовой
технологической карты к местным условиям заключается в уточнении объемов работ,
средств механизации и потребности в трудовых и материальных ресурсах, а также в
уточнении схемы организации процесса соответственно фактическим габаритам той
части здания, к которой привязывается технологическая карта. При этом методы
выполнения работ, принятые в типовой технологической карте, изменению не
подлежат. 5.10. Календарный план
производства работ, составленный по форме 4 приложения 1 устанавливает: сроки и продолжительность
монтажных работ на объекте с разбивкой по отделениям, цехам, захваткам (зонам); последовательность выполнения
монтажных работ. Календарный план производства
работ при реконструкции и расширении промышленных предприятий должен быть
согласован с начальником производственного цеха, главным энергетиком
предприятия или главным механиком (вопросы отключения электроэнергии,
теплоносителя, воды и т.п.), местной санитарной инспекцией (при необходимости)
и инженером по технике безопасности. 5.11. Сроки и общую
продолжительность работ по монтажу внутренних санитарно-технических устройств
по объекту в целом и по отдельным его захваткам определяют из совмещенного
календарного плана строительства или директивного графика, утвержденных
генподрядчиком и заказчиком. Продолжительность реконструкции
следует определять на основе осуществления работ индустриальными методами при
максимально возможном совмещении строительных, санитарно-технических,
электротехнических и других работ, сокращения сроков остановки технологических
процессов на реконструируемом предприятии и ввода в действие производства,
цехов, установок и агрегатов. 5.12. В графе
"Наименование и последовательность выполнения работ" календарного
плана отдельными строками должны быть выделены работы по испытанию
санитарно-технических устройств. 5.13. Трудоемкость монтажных
работ при составлении календарного плана определяют по производственным
калькуляциям трудовых затрат. 5.14. При отсутствии
совмещенного календарного плана производства работ или директивного графика
строительства объекта, а также невозможности определения конкретных сроков их
выполнения вместо календарного плана составляют локальный сетевой график,
предусматривающий технологическую последовательность выполнения монтажа с
учетом выполнения необходимых строительных, электромонтажных и других работ.
При необходимости локальный сетевой график (приложение 2) может быть привязан к конкретным
календарным срокам (приложение 3). 5.15. Для определения
необходимого количества рабочих по профессиям и их передвижения при
производстве монтажных работ в установленные календарным планом сроки
составляется "Сводный график потребности в рабочих кадрах" (форма 5 приложения 1). Количество рабочих рассчитывается
по трудоемкости, определенной в календарном плане. Необходимые профессии
рабочих определяются, исходя из состава звена, заложенного в соответствующих
сборниках ЕНиР, ВНиР и местных нормах, утвержденных в установленном порядке. 5.16. График поставки
санитарно-технических трубных заготовок и изделий на объект составляют по форме
7 приложения 1. Графы 1-5
заполняют на основании рабочих и монтажных чертежей. Сроки поставки трубных
заготовок и изделий должны опережать на 5-7 дней сроки выполнения монтажных
работ, предусмотренные календарным планом или сетевым графиком. На основании этих же данных
составляют график поставки оборудования (форма 6 приложения 1). 5.17. Потребность в основных и
вспомогательных материалах (форма 8 приложения
1) определяют на основании объемов работ по рабочим или монтажным чертежам
с учетом действующих норм расхода материалов. В ведомость включают основные
материалы (трубы, нагревательные приборы, арматуру, санитарно-технические
приборы и т.д.) и вспомогательные (болты с гайками, шурупы, дюбели,
прокладочные и уплотнительные материалы, электроды, присадочную проволоку и т.д.). 5.18. Перечень инструмента,
приспособлений и механизмов, требующихся для производства работ (форма 9 приложения 1) составляют на
основании технологических карт, примененных в данном проекте, а их количество
определяют в зависимости от объема и продолжительности работ, а также
количества рабочих. 5.19. Безопасность монтажных
работ на объекте обеспечивают конкретными указаниями по производству работ,
закладываемыми в ППР, и строгим соблюдением безопасных методов и приемов труда,
предусмотренных "Типовыми технологическими картами". В разделе "Указания по
технике безопасности" должны быть разработаны мероприятия, специфические
для данного объекта. 6. ОФОРМЛЕНИЕ ПРОЕКТАППР следует выпускать в двух
альбомах формата №11 (размером 297´210 мм). Содержание альбомов: Альбом 1. Проект производства
работ. Альбом 2. Производственные
калькуляции трудовых затрат и заработной платы. Альбом 1 выдается заказчику в
трех экземплярах, альбом 2 - в двух. 7. НАДЗОР ЗА ВЫПОЛНЕНИЕМ РАБОТ7.1. Надзор за выполнением
сложных монтажных работ осуществляют в случаях, указанных в случаях, указанных
в заданиях на разработку ППР. 7.2. Надзор осуществляет
организация, разработавшая ППР. 7.3. Лица, осуществляющие
надзор, при необходимости могут вносить изменения в ППР. Изменения можно
вносить отдельным письмом или записью в соответствующих документах тушью или
чернилами. Мелкие замечания или указания, не изменяющие основные решения ППР,
вносят в журнал производства монтажных работ. 7.4. Все изменения, внесенные в
ППР в процессе надзора, должны быть отражены в контрольном экземпляре,
хранящемся в архиве организации - разработчика ППР. ПРИЛОЖЕНИЕ 1ФОРМЫ БЛАНКОВ, ИСПОЛЬЗУЕМЫХ ПРИ СОСТАВЛЕНИИ ППРФорма 1
Форма 2 ОСНОВНЫЕ ТЕХНИКО-ЭКОНОМИЧЕСКИЕ
ПОКАЗАТЕЛИ ППР
Форма 3 СВОДНАЯ ВЕДОМОСТЬ ТРУДОВЫХ
ЗАТРАТ И ЗАРАБОТНОЙ ПЛАТЫ
КАЛЕНДАРНЫЙ ПЛАН ПРОИЗВОДСТВА
РАБОТ ПО ОБЪЕКТУ
Форма 4
Форма 5 СВОДНЫЙ ГРАФИК ПОТРЕБНОСТИ В
РАБОЧИХ КАДРАХ ПО ОБЪЕКТУ
Форма 6 ГРАФИК ПОСТАВКИ
САНИТАРНО-ТЕХНИЧЕСКОГО ОБОРУДОВАНИЯ НА ОБЪЕКТ
Примечание: Графу 2 заполняет линейный техперсонал. Форма 7 ГРАФИК ПОСТАВКИ
САНИТАРНО-ТЕХНИЧЕСКИХ ТРУБНЫХ ЗАГОТОВОК, УЗЛОВ И ИЗДЕЛИЙ НА ОБЪЕКТ
Форма 8 ВЕДОМОСТЬ ОСНОВНЫХ И
ВСПОМОГАТЕЛЬНЫХ МАТЕРИАЛОВ
Форма 9 ВЕДОМОСТЬ ПОТРЕБНОСТИ В
ИНСТРУМЕНТЕ, ПРИСПОСОБЛЕНИЯХ И МЕХАНИЗМАХ, НЕ УЧТЕННЫХ В УТВЕРЖДЕННОМ НАБОРЕ НА
БРИГАДУ
Форма 10 ПРОИЗВОДСТВЕННАЯ КАЛЬКУЛЯЦИЯ
ТРУДОВЫХ ЗАТРАТ И ЗАРАБОТНОЙ ПЛАТЫ НА МОНТАЖ ВНУТРЕННИХ САНИТАРНО-ТЕХНИЧЕСКИХ
СИСТЕМ Наряд № _________ от «______№ ___________________19___
г.
ПРИЛОЖЕНИЕ 2
ПРИМЕР ЛОКАЛЬНОГО СЕТЕВОГО ГРАФИКАПРИЛОЖЕНИЕ 3
Пример привязки локального сетевого графика к календарным срокамЭЛЕМЕНТЫ ЛОКАЛЬНОГО СЕТЕВОГО ГРАФИКА: работа - процесс, требующий для его
выполнения затрат времени и ресурсов; ожидание - технологический или
организационный перерыв между работами, необходимый при выбранной схеме
производства работ; процесс, требующий только затрат времени; зависимость (фиктивная работа) - элемент, который вводится
для отражения правильной взаимосвязи между работами; не требует затрат времени
и труда исполнителей; событие - результат выполнения (факт
окончания) одной или нескольких работ, необходимый и достаточный для начала
последующих работ. Работа и ожидание изображаются
сплошной стрелкой с указанием над стрелкой ее продолжительности или ожидания. Зависимость (фиктивная работа)
изображается пунктирной стрелкой. Событие изображается кружком и
нумеруется. Работа, а также ожидание и
зависимость шифруется номерами двух ограничивающих событий, начального и
конечного:
|
|
|
